首页>>>技术>>>CRM  CRM产品



CRM蹒跚上路

周剑 2002/04/29

  “我目前只希望达到两个目的:一是对我的业务员进行跟踪考核,我想知道他们每天都去了哪些地方;二是公司的业务信息能归总到一个地方,再由它分散出去。至于客户信息的深层次挖掘、业务人员的费用控制等功能,下一步再说吧。”这是Z公司老总2001年11月底约笔者谈CRM项目时的要求及期盼。

  Z公司是一家提供电子仪表的公司,负责研发、销售、售后的技术支持,委外生产。公司1996年成立,经历了1999年到2000年的跨跃式发展之后,在当地市场占有率达到了40%,年销售额达到了1200万元,其售后服务在当地也极有口碑,可以说Z公司在当地同行业中居于领导地位。但在2001年,Z公司实现的销售额远远低于2000年年底定下的15%的增长目标,抽样统计的用户满意度指标也下降了七个百分点。另外,其主要竞争对手K公司仅有Z公司四分之一的员工,却实现了Z公司三分之一的销售额,极大地冲击了Z公司在当地的霸主地位。鉴于近几年公司发展中逐渐暴露的问题,Z公司老总希望借助CRM实现业务、管理的大幅提升。笔者作为该项目的实施人员之一,与该公司老总交流之后,深深体会到了他的焦虑。

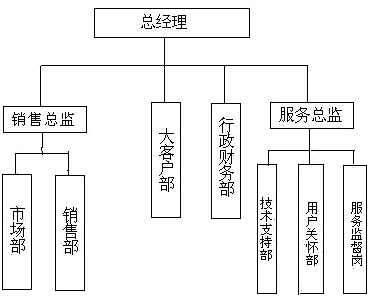

  Z公司2002年之前的组织结构如图1所示,其中直接关系CRM的两个岗位是销售跟踪岗与服务监督岗。销售跟踪岗的主要职责是:客户来人来电的接待,将有意向客户的信息及时分配给公司业务员。服务监督岗的主要职责是: 公司技术支持人员上门服务的及时性、服务质量的每日监督通报以及新用户的培训效果、使用效果、服务满意度的回访。从表面上看,Z公司是一家管理规范、目标责任明确的公司,而且在项目组深入了解Z公司后,也承认它与同行相比确实是一家上佳的公司。

  项目组首先花了10天的时间进行项目的调研,在这个过程中,项目组逐渐获得了关于Z公司历史及现状的大量一手信息,这其中暴露出来的冲突、危机令大家十分吃惊,主要表现在以下几个方面:

  1.客户信息分配失调 从抽查统计Z公司2001年7~9月客户来人来电资料可以发现,该岗位在信息分配时含有较为严重的个人特色,意向客户信息90%以上分配给了Z公司的两个业务员,从而引起其他业务员的不满以及工作中的不配合;而且该公司对于客户的需求度无法做一个大致的判断,将部分适合于大客户部的意向客户信息交给了一般业务员,最终由于能力、经验的欠缺导致了大客户流失。

  2.业务员之间恶性竞争 Z公司销售部业务员之间互相抢单情况时有发生,抢单的有力武器就是内部价格战,结果导致公司收入减少,形象受损,Z公司对这个现象一直束手无策。

  3.各职能部门存在职责跨越 典型的例子是在面对客户的销售机会时,项目组发现,Z公司除销售部、大客户部外,市场部在展示会及其他活动中发掘到客户资源后,直接可以与客户交流谈判,签订合同。

  针对调研期间暴露出来的诸多管理漏洞,以及Z公司老总急切想解决的两个问题,结合采用的CRM软件的设计流程与功能,项目组提出的建议包括以下几个方面:

  1.尽快确立销售跟踪岗意向客户分配原则,做到信息的公平有效分配。

  2.改革业务员销售提成办法,以保障公司利润,防止内部价格战。将以前实行的销售额提成,改为折扣累积提成:公司产品6折销售,提成2%;折扣每上升0.5,提成上升一个百分点;6折以下,必须获特批,不计提成,但计入个人销售总额,作为年终分红的参考。

  3.禁止市场部、技术支持部签单。所有客户信息皆纳入销售跟踪岗进行分配,对于最终签单成功的客户,上述三部门相关人员享有0.5%的销售提成。

  4.限定信息传递反馈的时限。除销售部、大客户部以外,各部门获知的客户信息,必须当天以电话、传真、E-mail等方式交由销售跟踪岗,由其确认判断后,将意向客户信息在0.5个工作日内分配给业务员。

  5.严格实行业务员客户信息的注册制。谁先在销售跟踪岗注册,该客户资源3个月之内就由该业务员独有。为防止业务员“翻黄页、上网下载”等“圈地”行为,注册的客户信息7个工作日之内必须完成首访,填写“客户需求单”及“客户组织结构图”,否则,注册无效。

  经过讨论,结合公司的实际情况,Z公司迅速采纳了项目组提出的建议,并在CRM项目启动大会上宣布项目开始实施。而且调整了组织结构,新的结构如图2所示。整个CRM项目分两个阶段实施,第一阶段实现销售业务的跟踪监控,以及部分市场信息的共享传递,第二阶段再将公司的市场管理、服务管理、用户关怀等业务流程纳入整个系统。

实施感想

  目前,尽管Z公司CRM项目还没有结束,Z公司也还没有利用该系统对业务员进行控制,客观地说,这仅仅是整个公司CRM流程的实现,但我们已经清晰地看见了该项目在Z公司引起的变化。“我们要彻底变成一个面向客户的公司。”Z公司老总日前对笔者说。

  回想起Z公司老总在项目启动会议上的发言——因为CRM导致的一切过错,包括业绩的大幅下滑,由我一个人承担,与公司任何人、对方公司无关。再回想起去年11月底首次见面就与Z公司老总争执“CRM必须在2001年12月底之前完成”的情景,笔者不禁长舒了一口气,有了这个转变,这个项目应该能顺利完成。

  “我知道要变成一个面向客户快速驱动的公司有多难,但我们、我们国家的企业就是这样一步一步赶上来的。”Z公司老总对笔者说。

计算机世界报 2002/04/29
